本工事は鉄骨造1F建て工場及びテント倉庫の新築工事となります。
・建設地:岐阜県関市
・企業名:APCエアロスペシャルティ株式会社
・用途:工場・テント倉庫

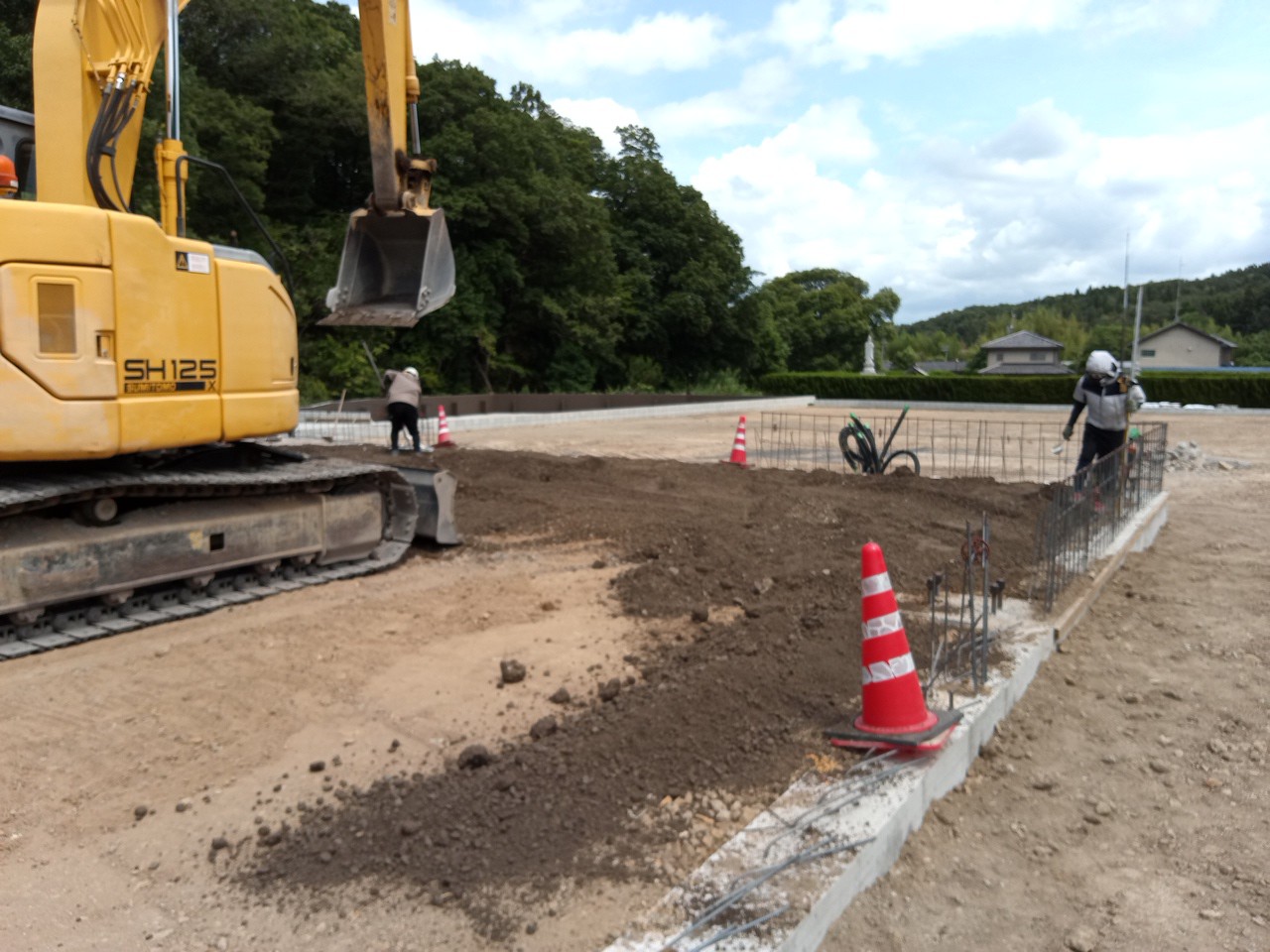

●工場棟埋め戻し工事●

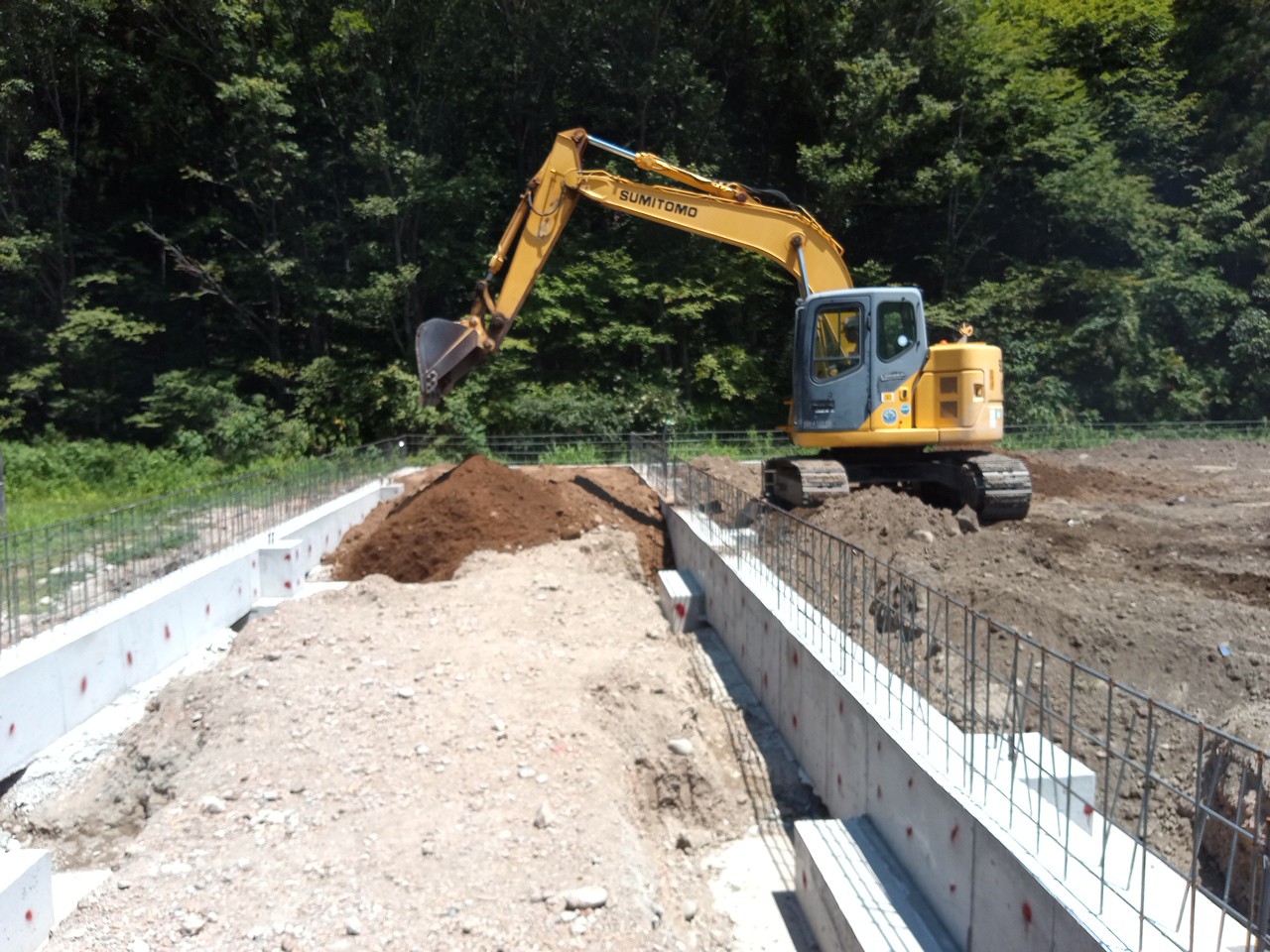

土の埋め戻しを行います。
●工場棟埋め戻し・転圧工事●

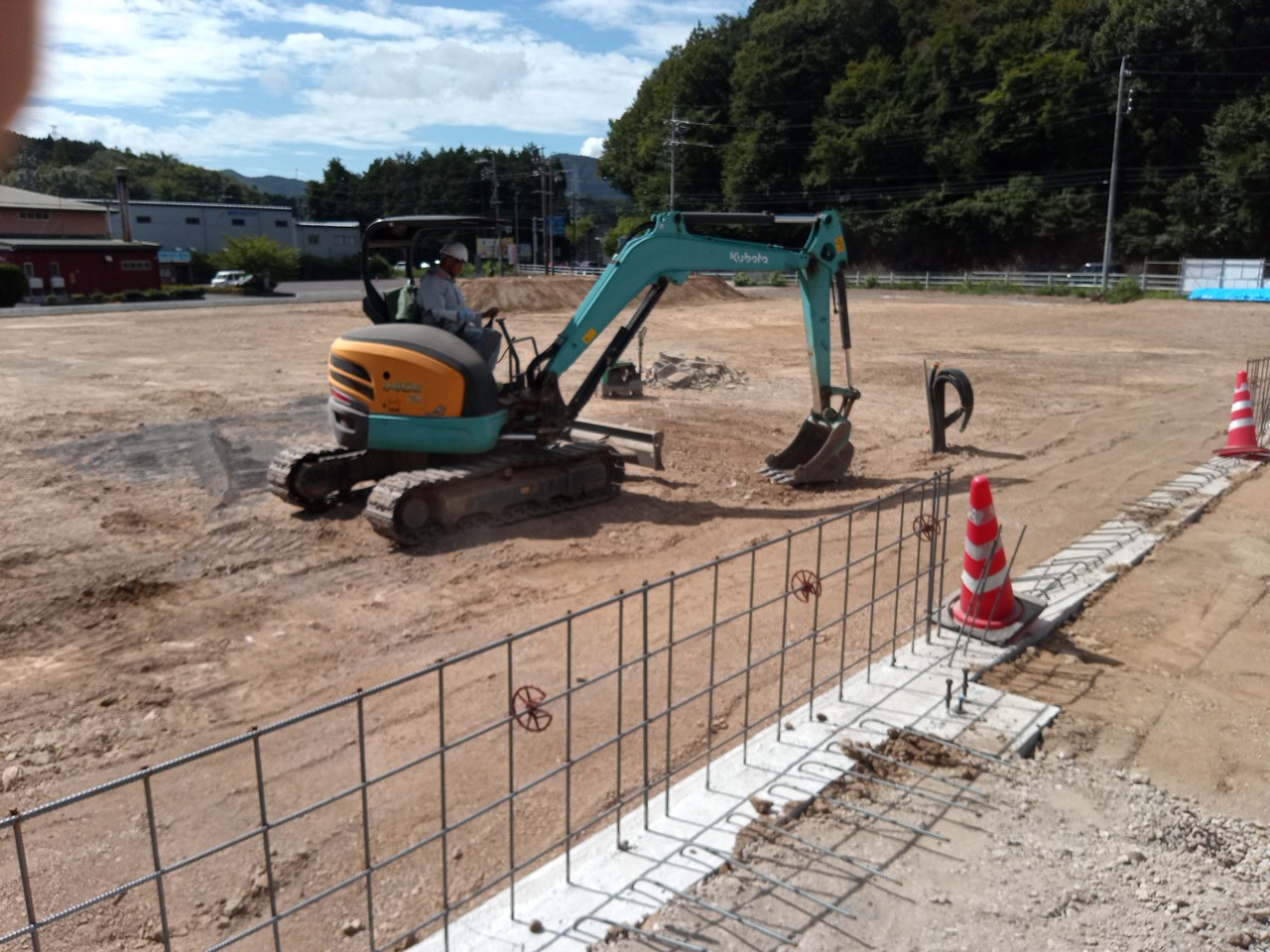

土の転圧を行います。
●工場棟埋め戻し・転圧工事●
転圧状況です。

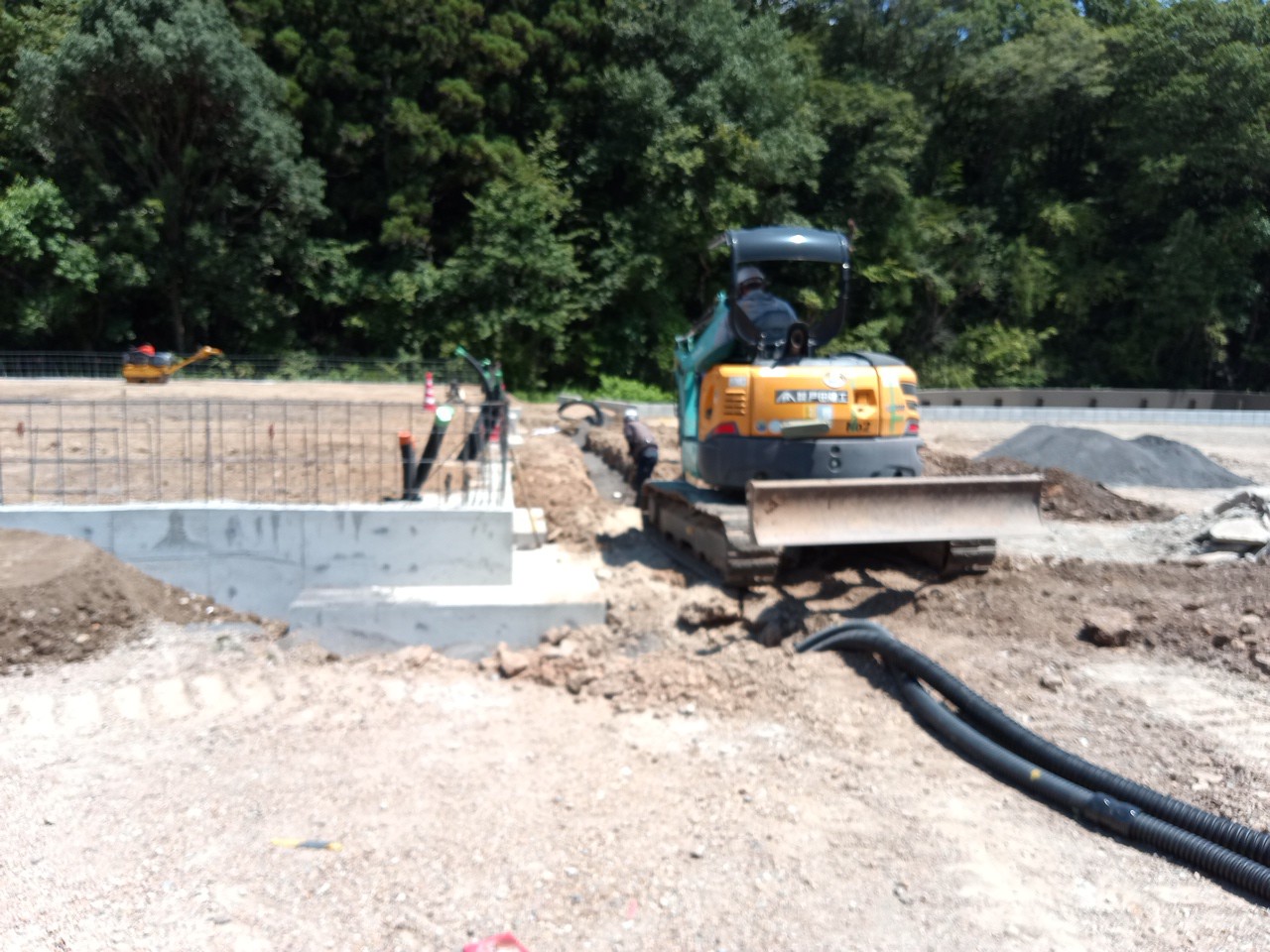

●外部配管工事●

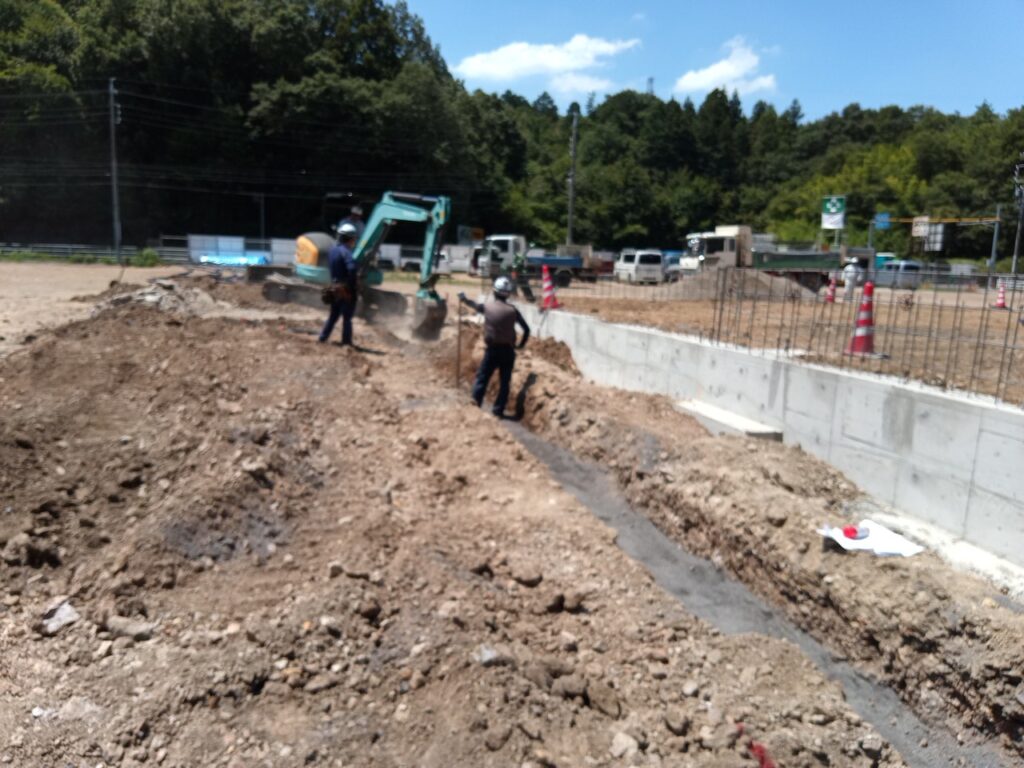

電気配管の埋設工事です。
●外部配管工事・砂入れ●
砂入れを行っています。

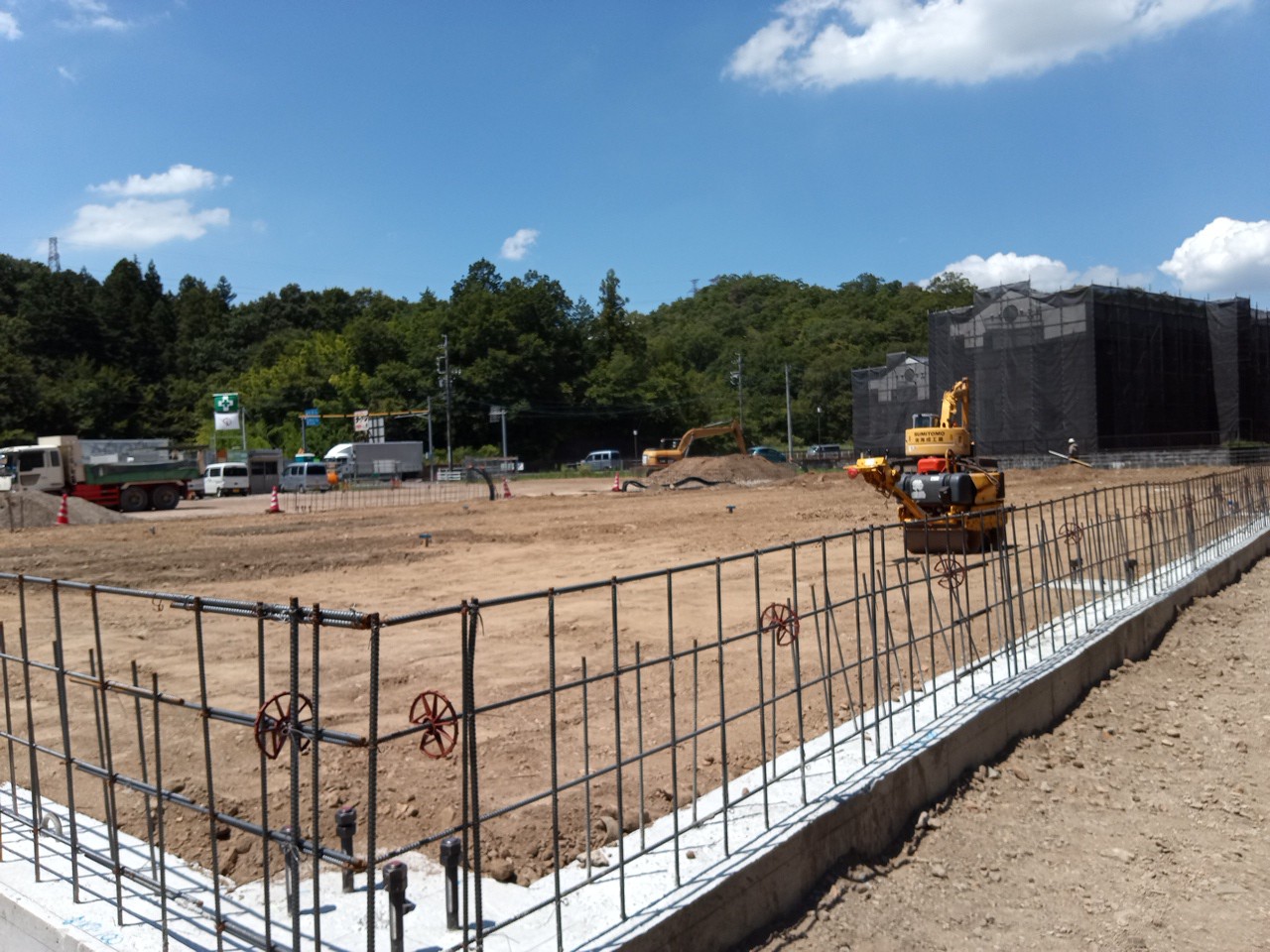

●工場棟埋め戻し・砕石敷き均し●

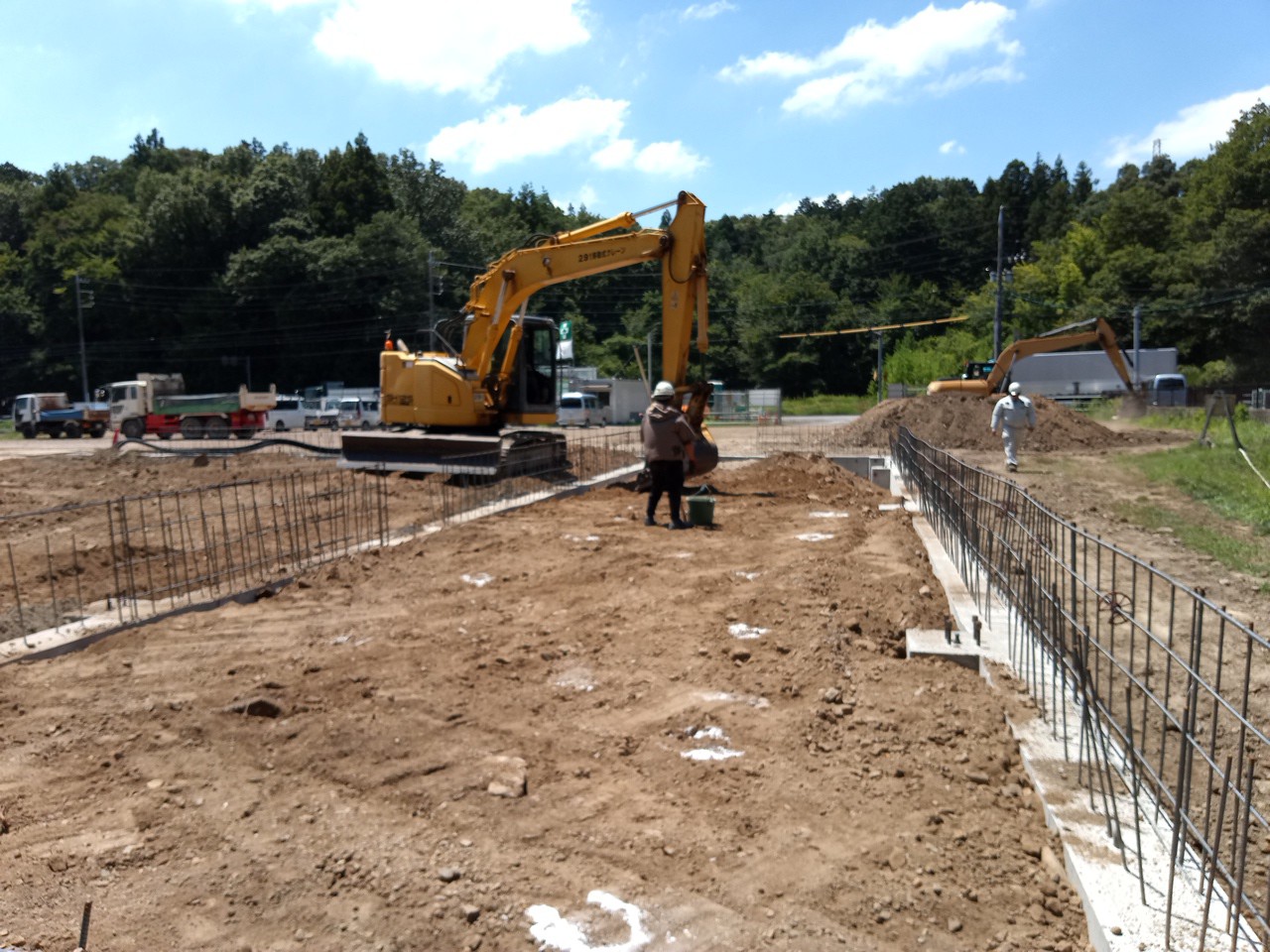

砕石を敷いて転圧していきます。
●外部配管工事・埋め戻し完了●
南側の配管を埋設して埋め戻しをしました。

●工場棟腰壁型枠工事①●
腰壁の型枠を作っていきます。
●工場棟腰壁型枠工事②●
腰壁の型枠を作っていきます。

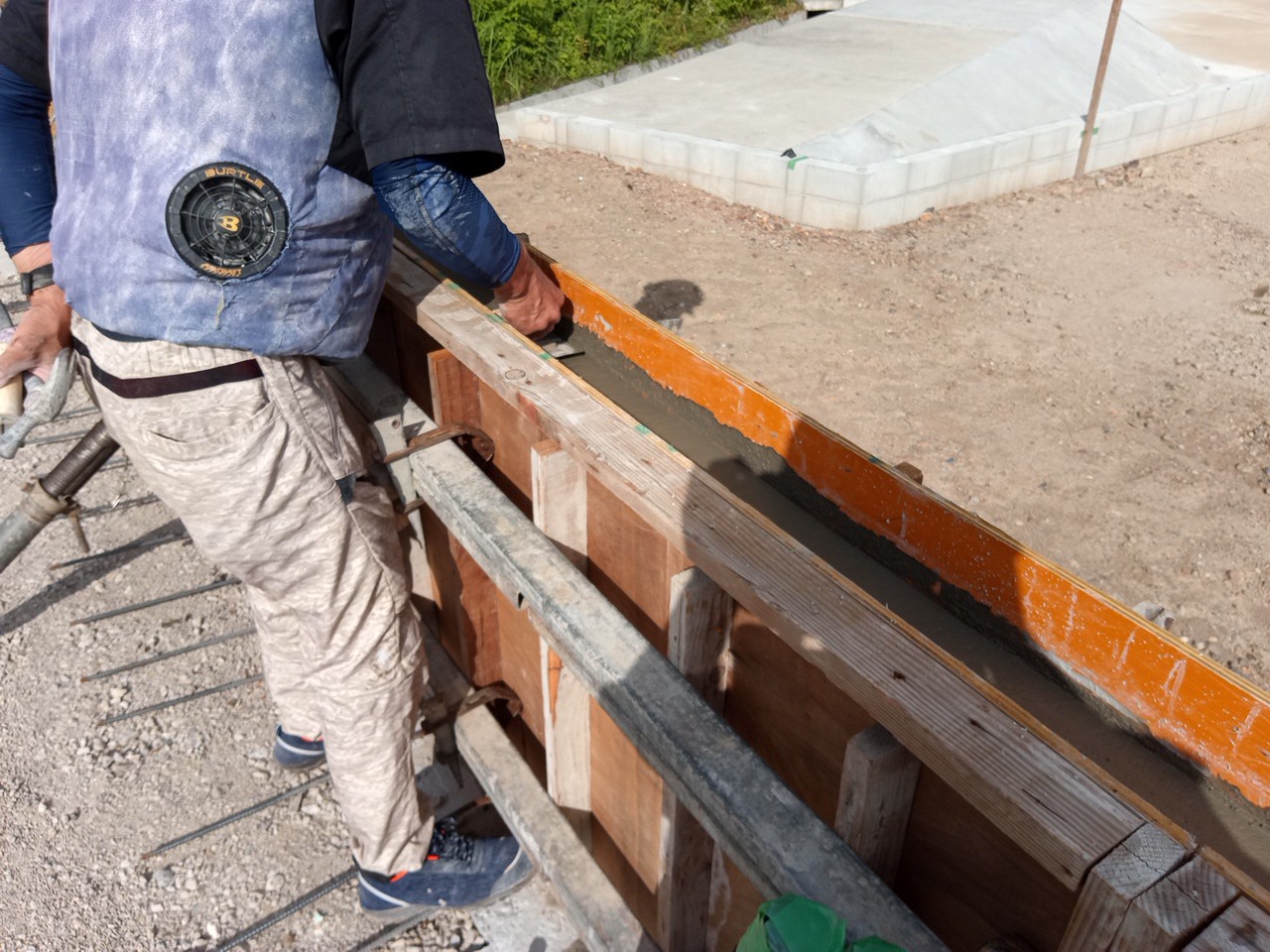

●工場棟腰壁コンクリート打設①●
腰壁のコンクリートを打っていきます。
●工場棟腰壁コンクリート打設②●
腰壁のコンクリートを慣らしていきます。

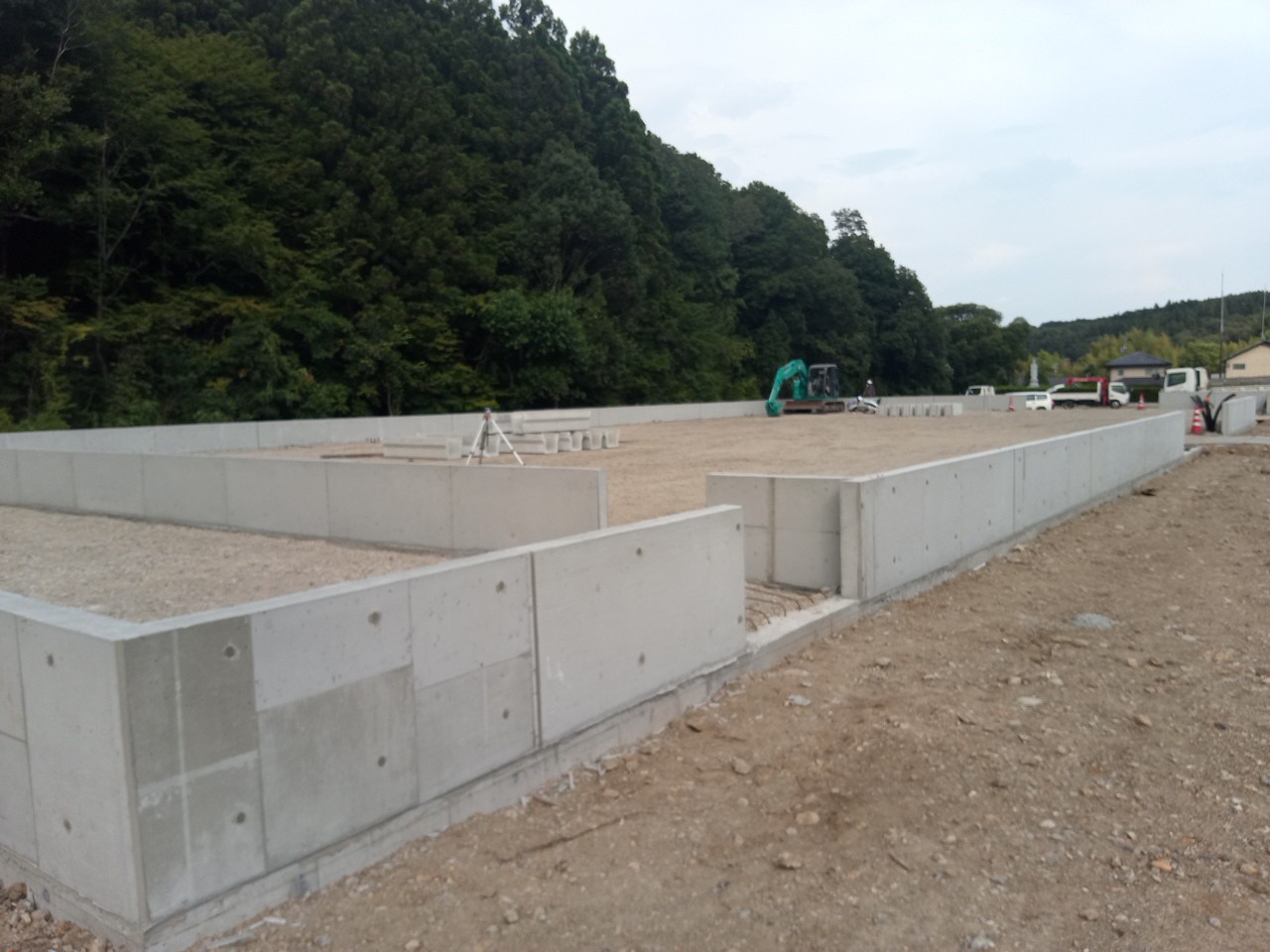

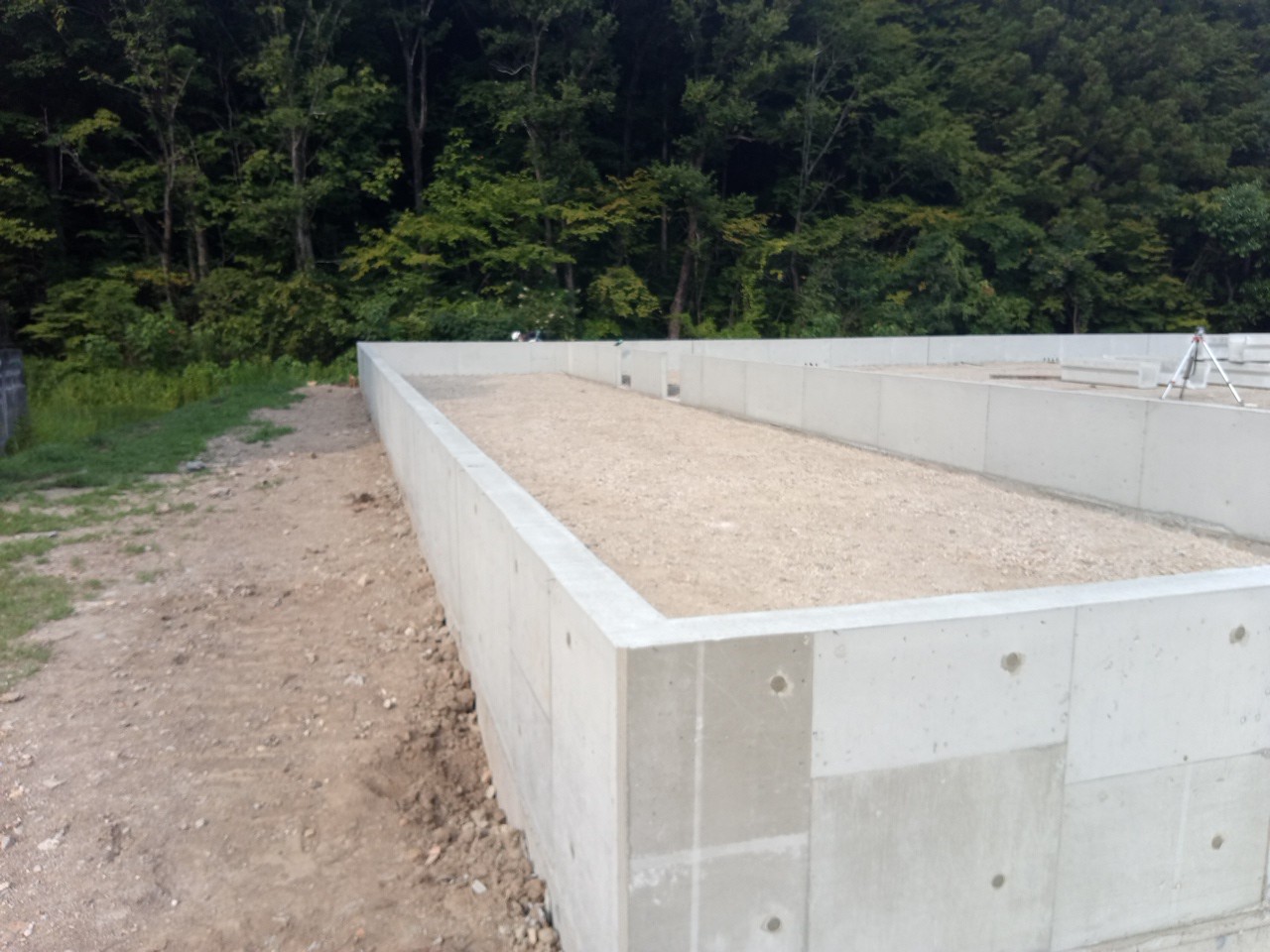

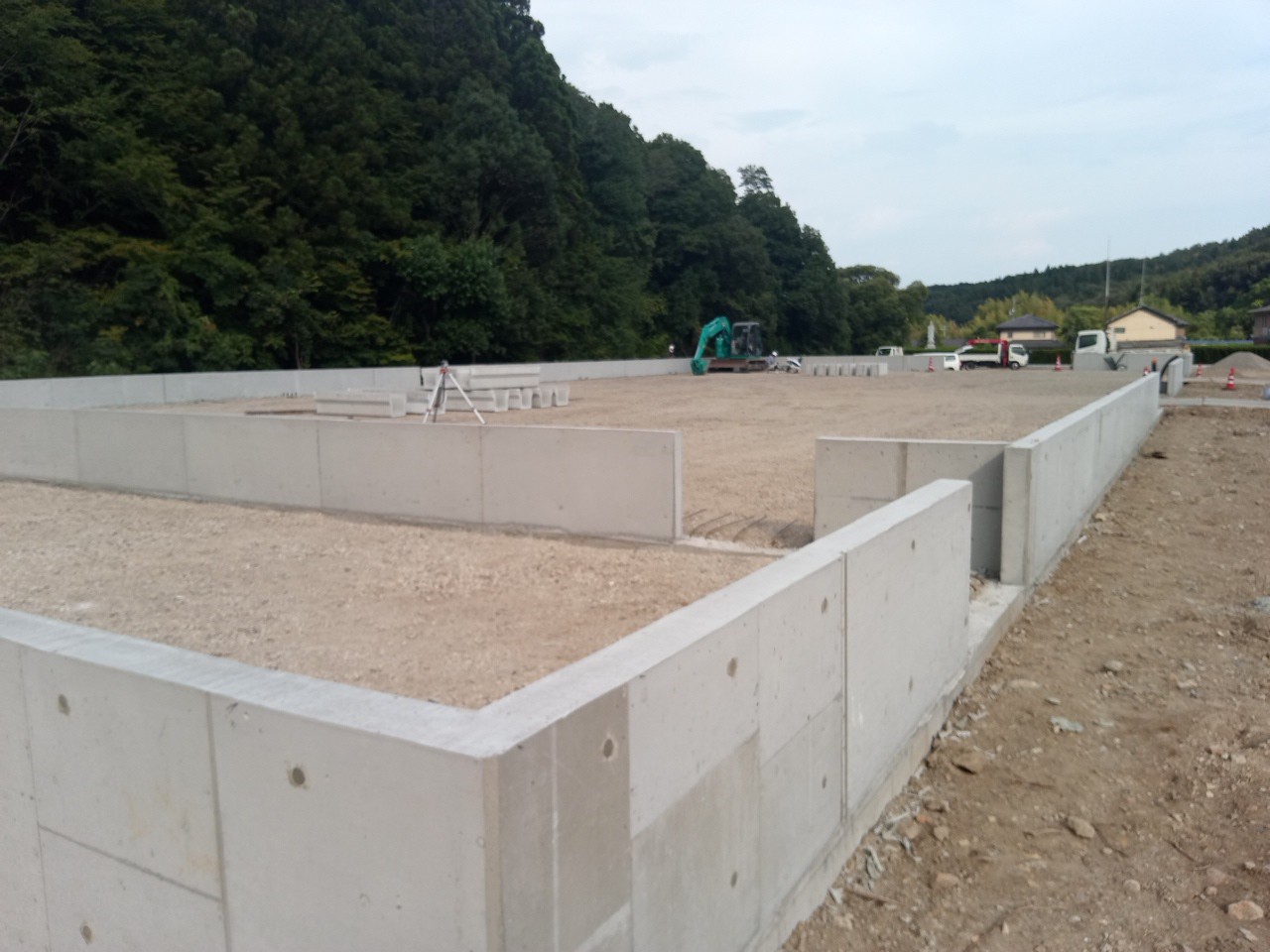

●工場棟腰壁コンクリート打設完了①●
コンクリートを打ち終わり、型枠を外しました。
●工場棟腰壁コンクリート打設完了②●
コンクリートを打ち終わり、型枠を外しました。

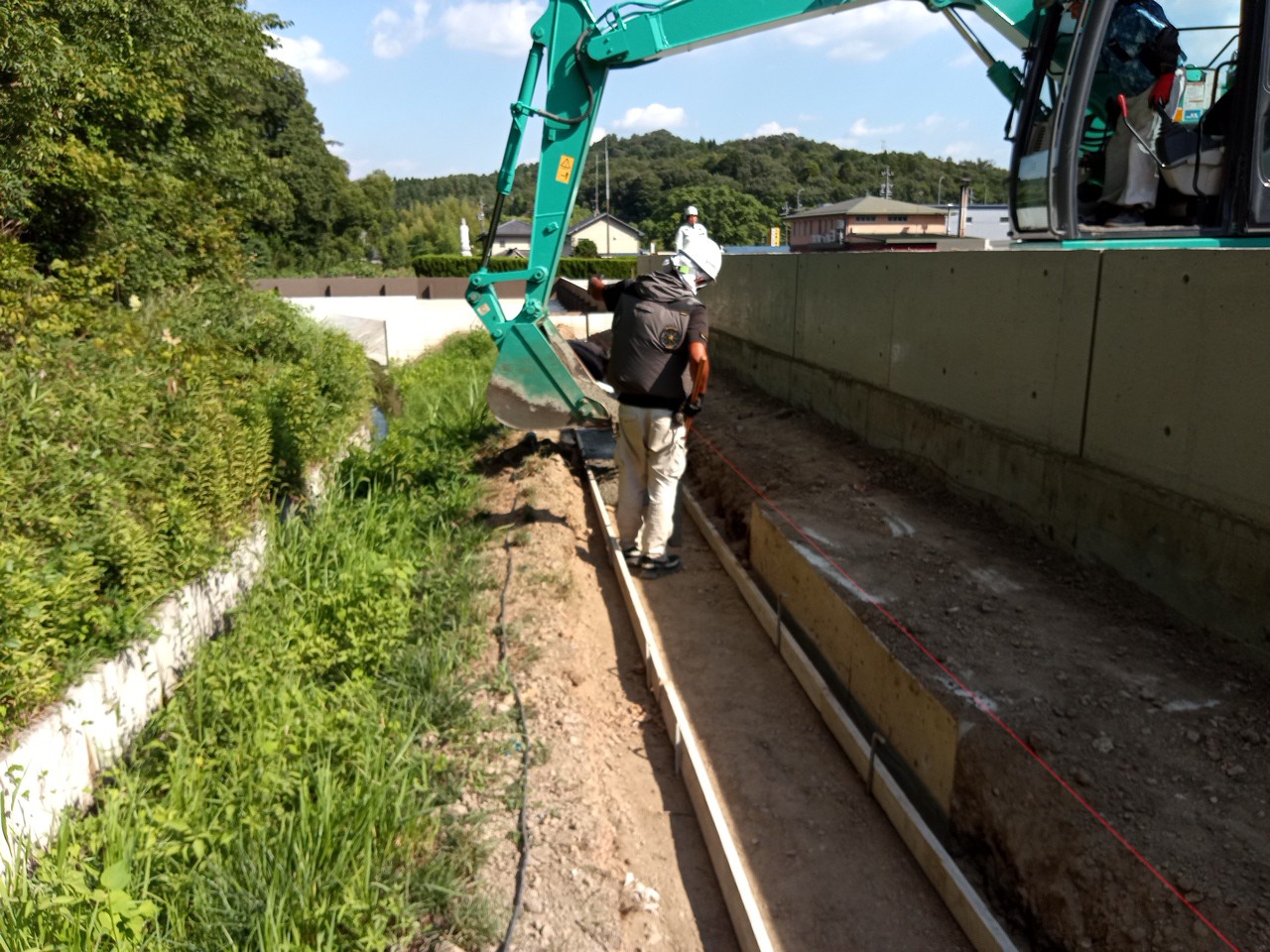

●工場棟東側ベースコン打設●
側溝を敷設するためのベースを作っていきます。

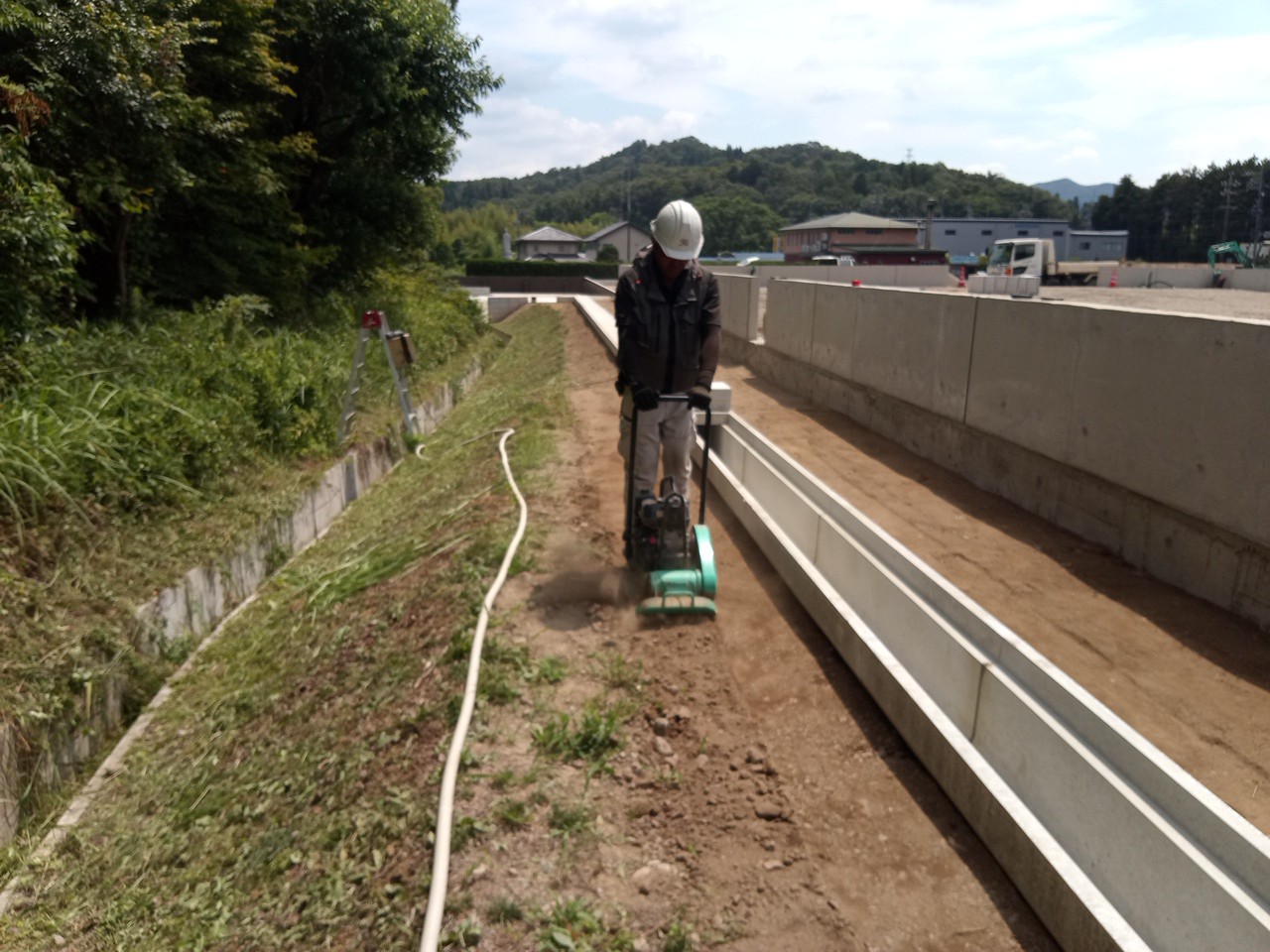

●工場棟東側PU側溝敷設完了・転圧●
側溝の敷設が終わり、埋め戻した場所を転圧していきます。

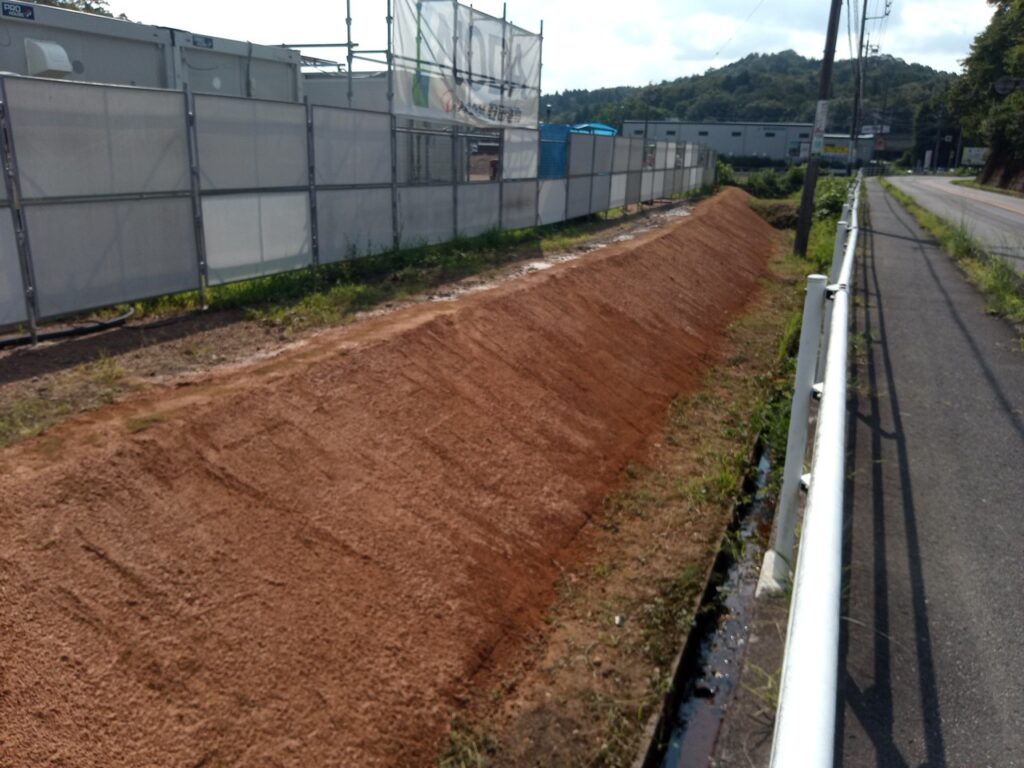

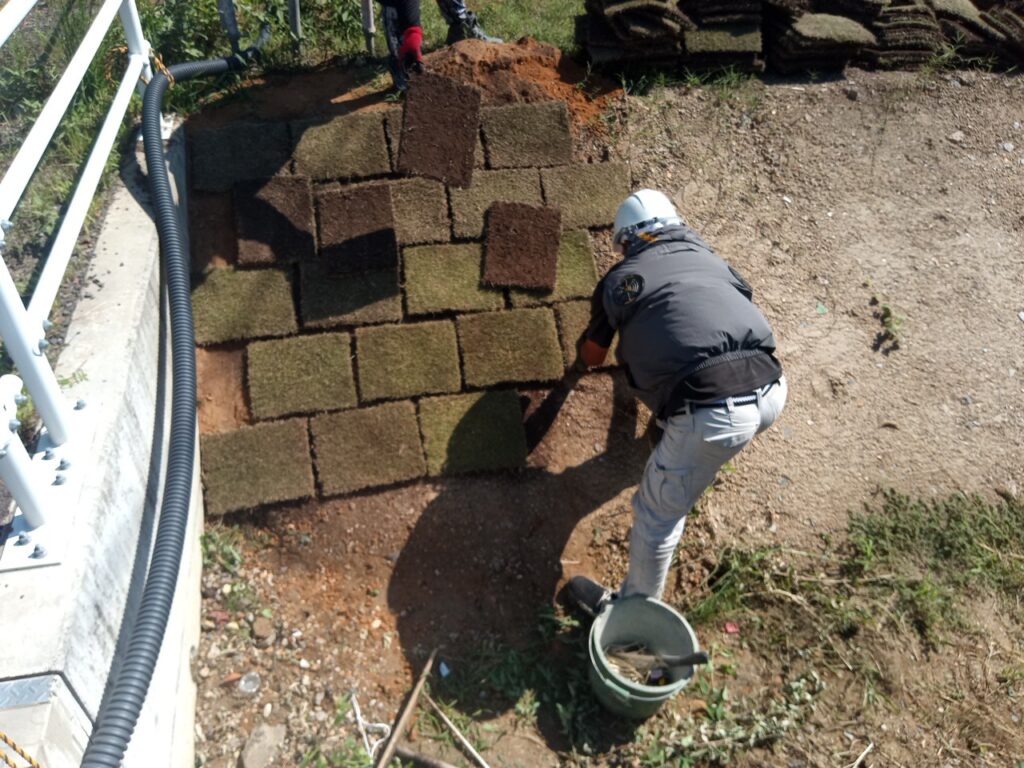

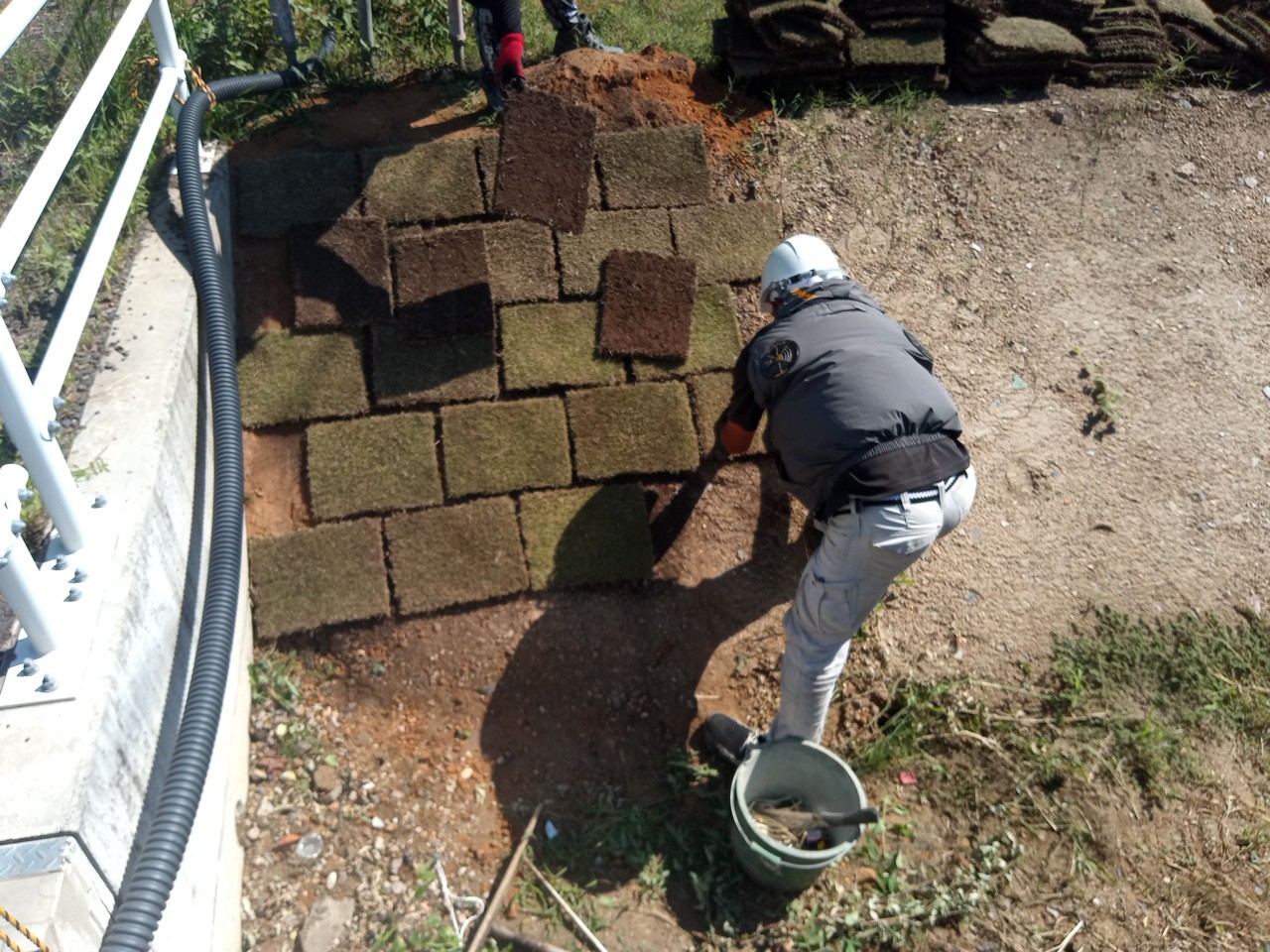

●南側法面 芝張り●
道路側の緑地帯に芝生を張っていきます。

●南側法面 芝張り完了①●
芝生を張り終わった状態です。
●南側法面 芝張り完了②●
芝生を張り終わった状態です。

●工場棟東側PU側溝 蓋敷設●
側溝の蓋を閉じていきます。

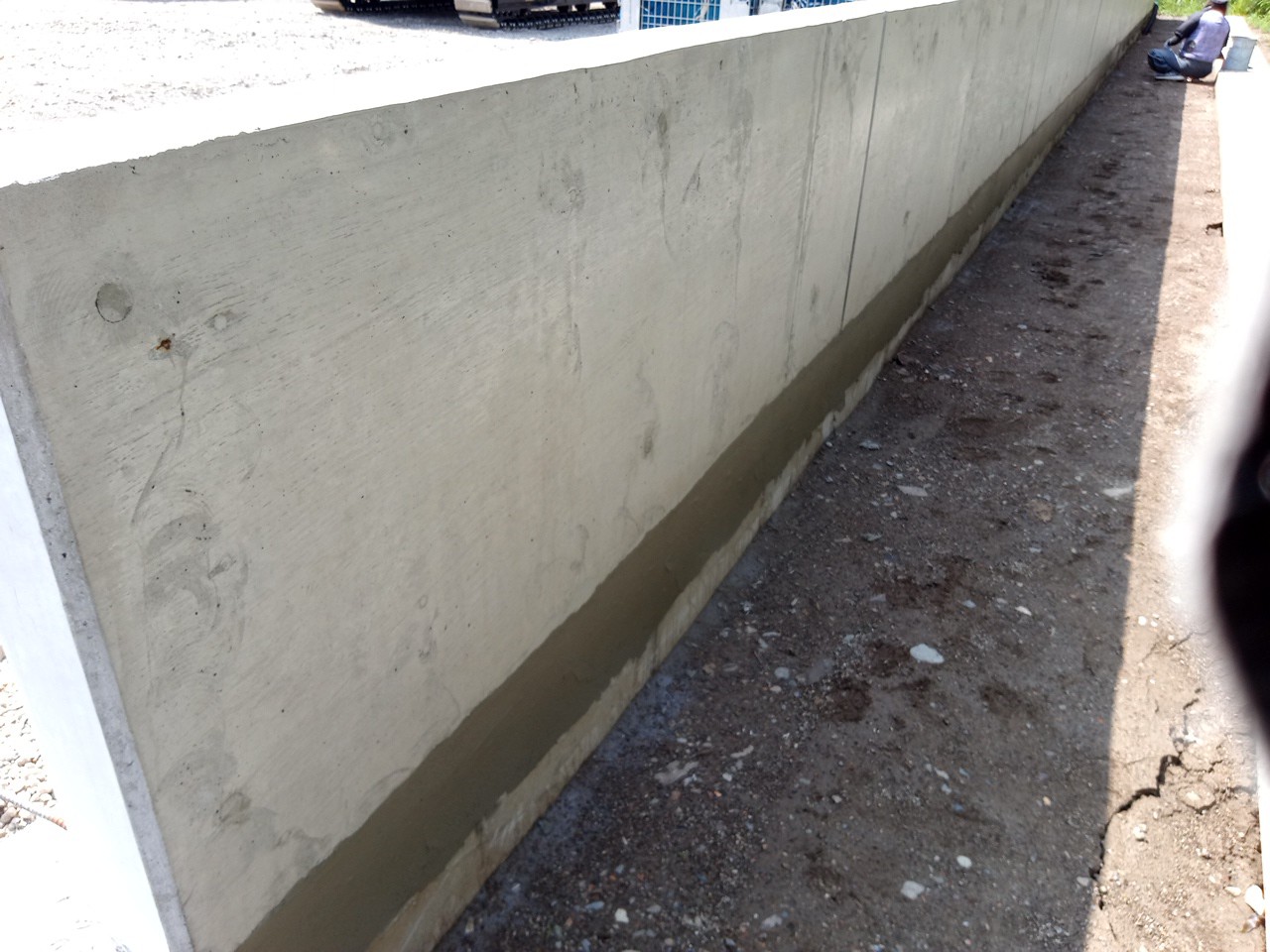

●工場棟腰壁コンクリート補修●
腰壁の手直しを行います。

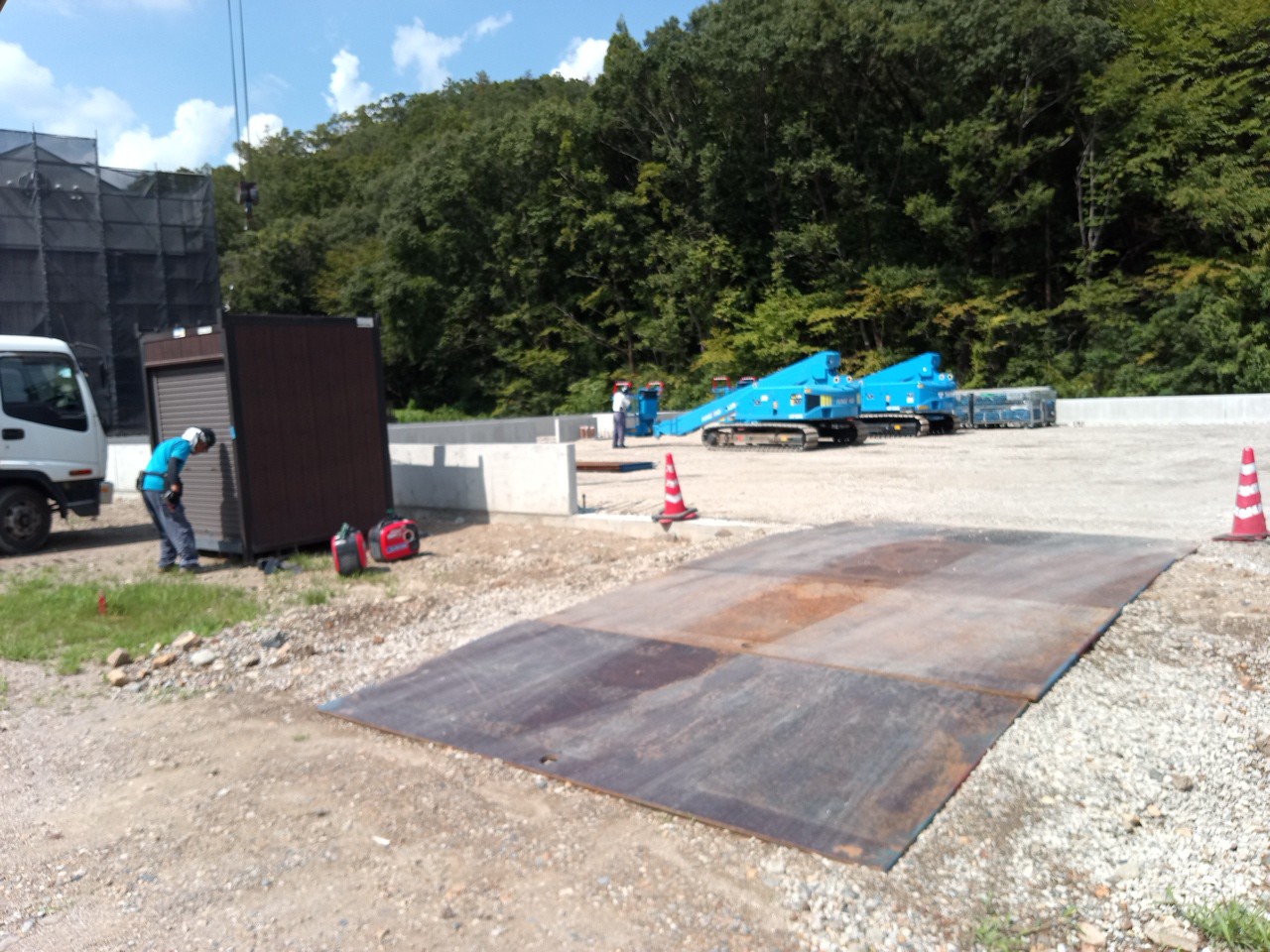

●工場棟 鉄骨建方準備●
重機の準備や倉庫を設置して建方工事が始められるようにしていきます

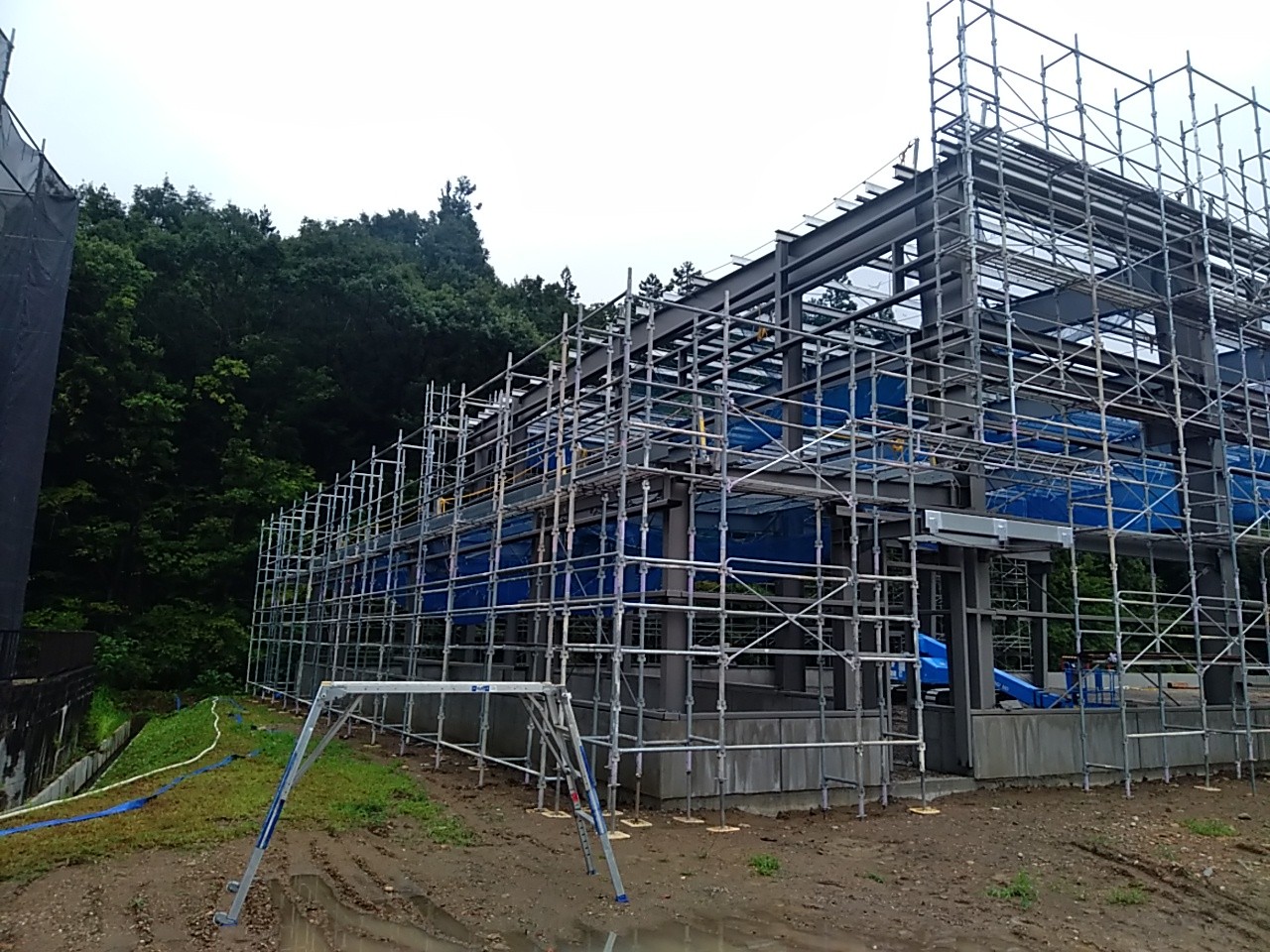

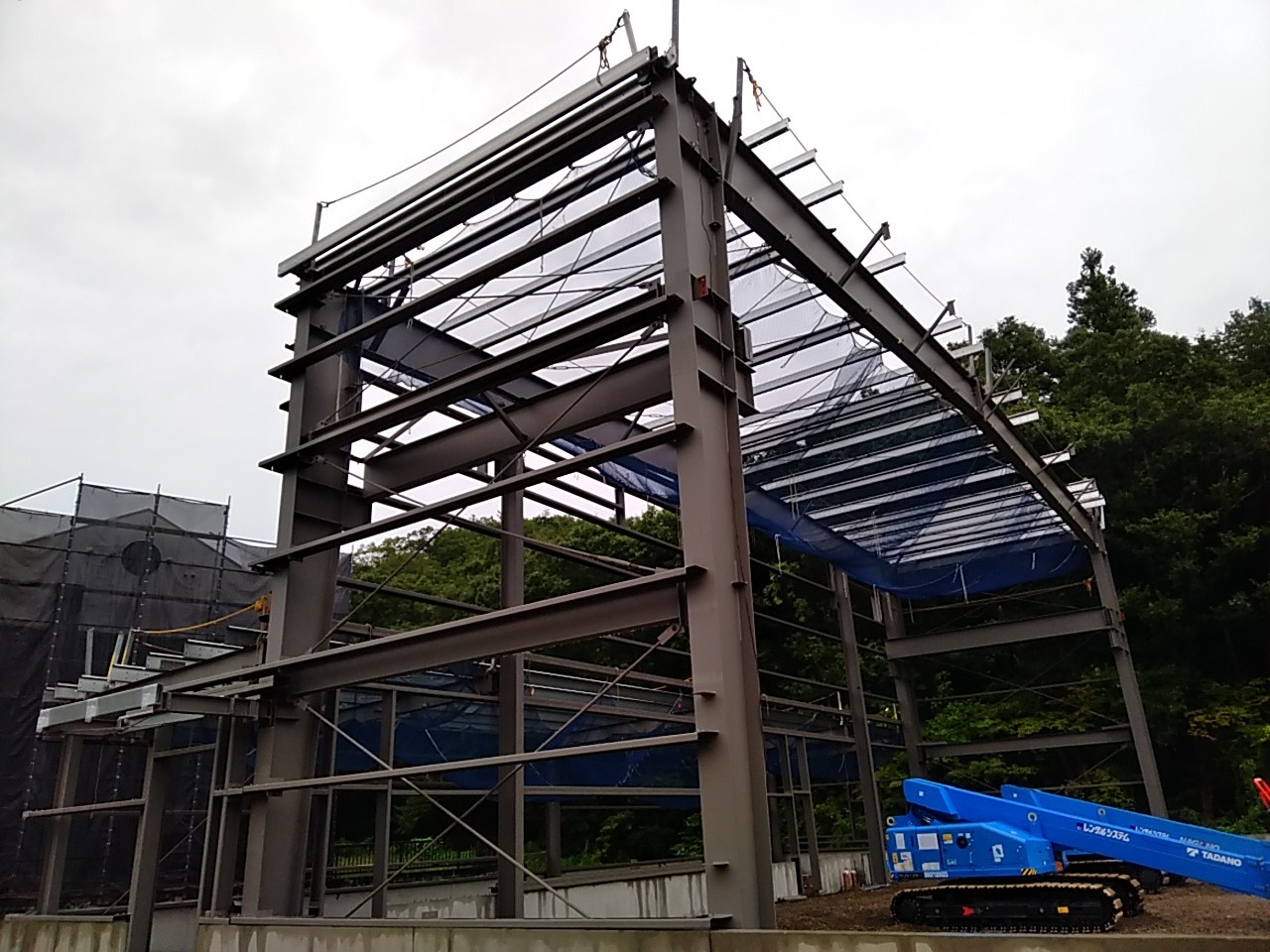

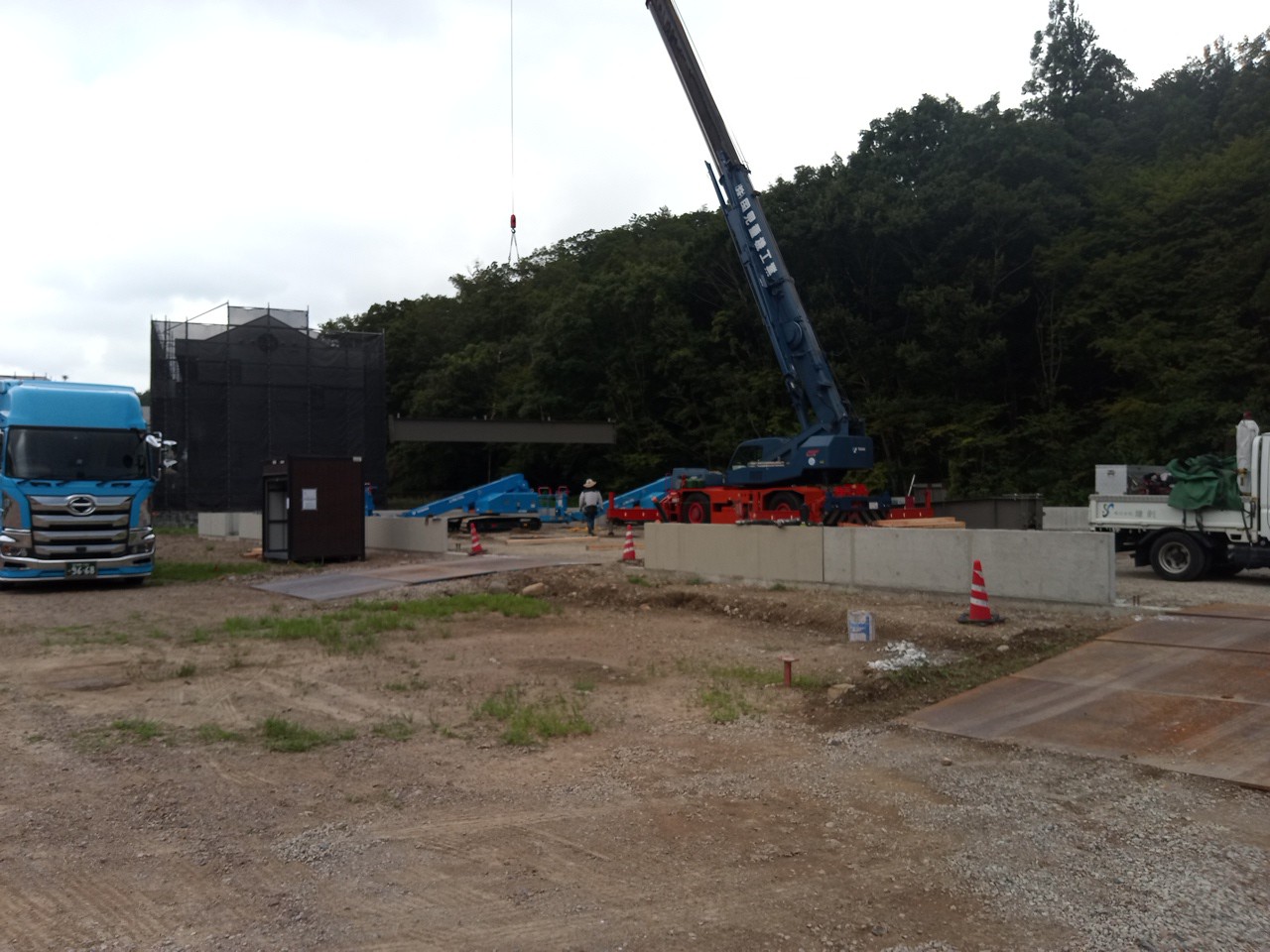

●工場棟 鉄骨建方①●
鉄骨搬入を行います。
●工場棟 鉄骨建方②●
鉄骨を建てていきます。

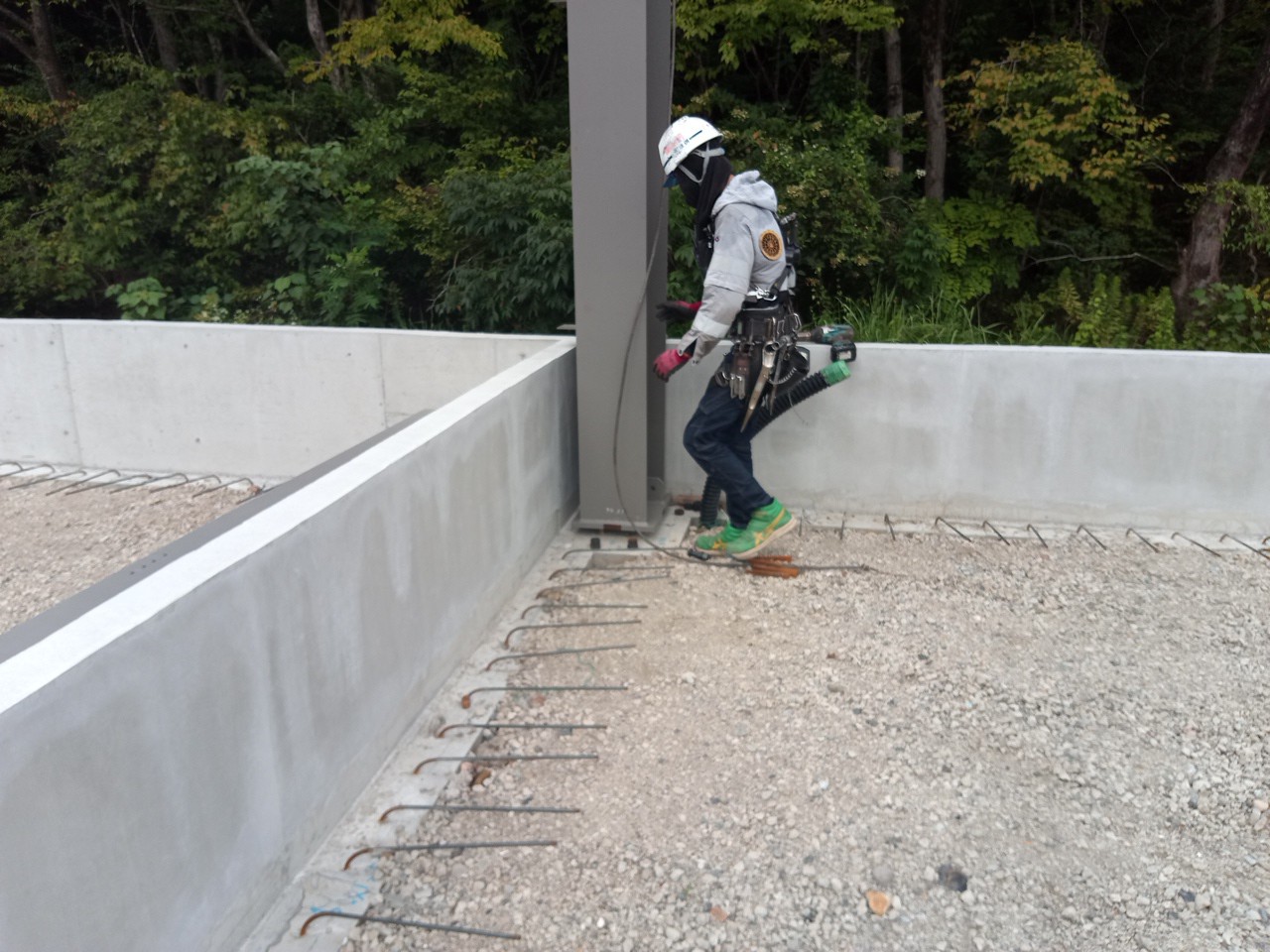

●工場棟 鉄骨建方③●
鉄骨をアンカーボルトで固定します。
●工場棟 鉄骨建方④●

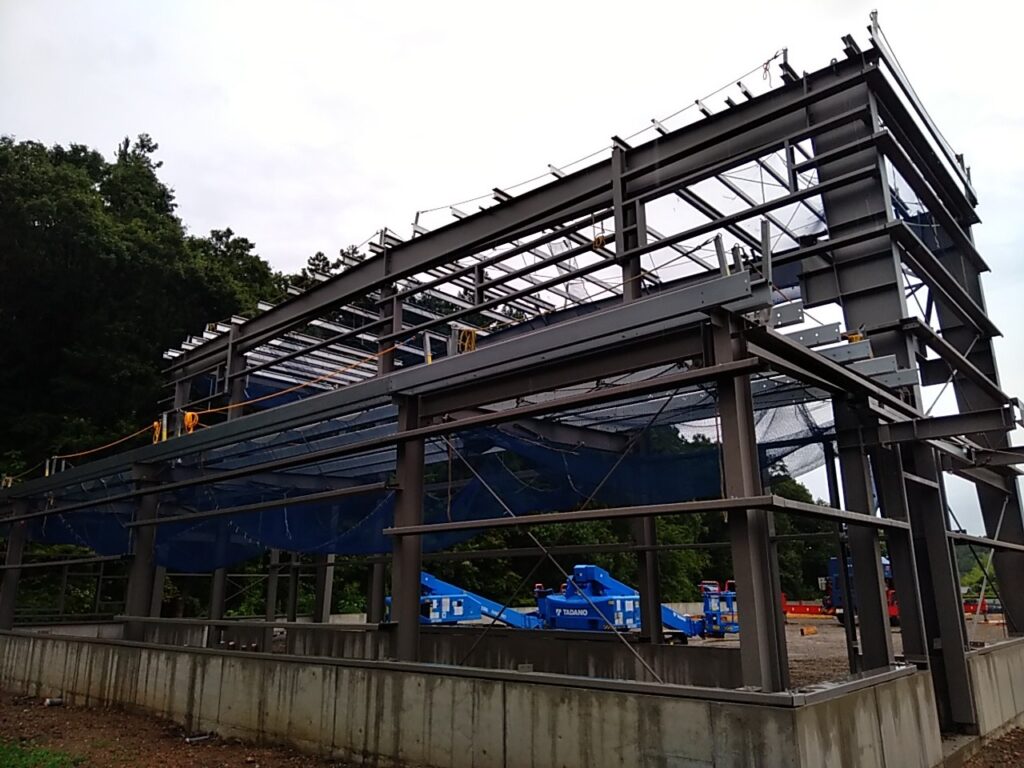

鉄骨を組んでネットを貼っていきます。
●工場棟 鉄骨建方④●
鉄骨を組んだ状態です。
●工場棟 鉄骨建方⑤●
事務所側からの様子です。

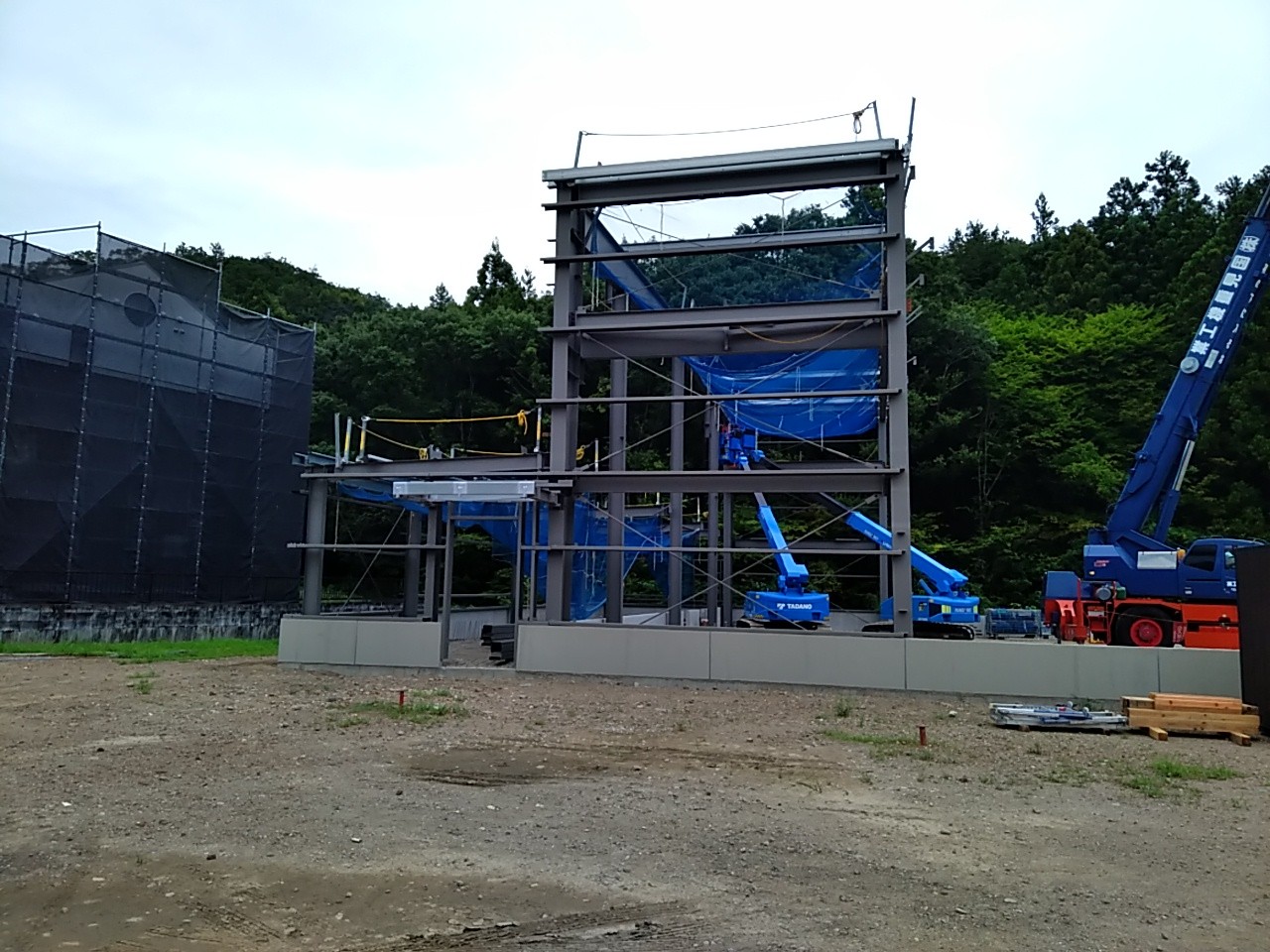

●工場棟 鉄骨建方⑥●

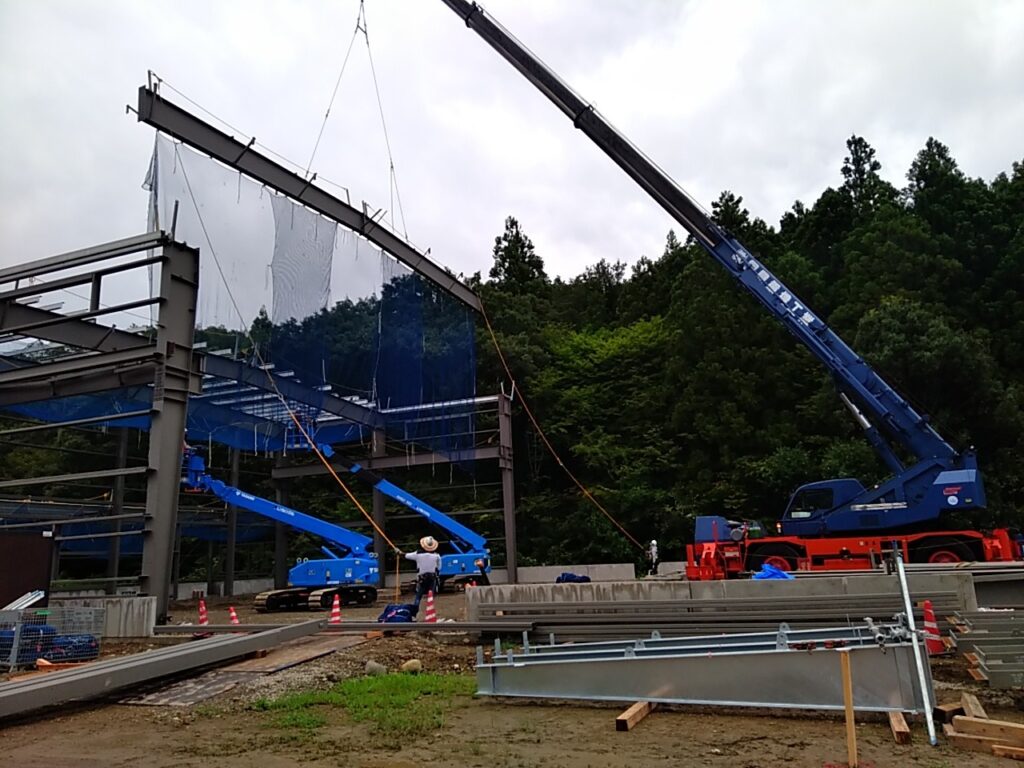

クレーンで大梁をかけていきます。
●工場棟 鉄骨建方⑦●
外周部に足場をかけていきます。

●水道工事●
水道の引き込み工事を行います。
